Độ ẩm lưu bãi sau 1 ngày: Tại sao là thời điểm vàng để cấp phối bê tông?
Việc kiểm soát độ ẩm lưu bãi sau 1 ngày là bài toán quyết định đến chất lượng bê tông nhựa và chi phí nhiên liệu trong quá trình sản xuất. Tuy nhiên, thực tế tại nhiều trạm trộn hiện nay, con số này thường không ổn định, dẫn đến sai lệch trong cấp phối và lãng phí tài chính không đáng có. Bài viết dưới đây BMT Material sẽ cung cấp các số liệu kỹ thuật chính xác mà bạn có thể áp dụng ngay vào quy trình vận hành của mình.
1. Độ ẩm lưu bãi sau 1 ngày là bao nhiêu?
Sau 24 giờ lưu bãi, cốt liệu thoát nước tự do nhờ trọng lực, chuyển từ trạng thái bão hòa sang trạng thái ổn định. Việc theo dõi độ ẩm lúc này giúp xác định khi cốt liệu đạt trạng thái cân bằng, phục vụ điều chỉnh cấp phối chính xác tại trạm trộn.
Đối với nhóm cốt liệu mịn (Cát): cát nghiền hoặc cát tự nhiên, độ ẩm ban đầu khi vừa khai thác hoặc rửa thường rất cao, dao động từ 10% - 15%. Tuy nhiên, chỉ sau khoảng 24 giờ lưu bãi, lượng nước tự do sẽ thoát đi đáng kể qua các khe rỗng. Thực tế cho thấy độ ẩm lưu bãi sau 1 ngày của cát thường giảm xuống còn khoảng 3% - 6%. Con số này có thể thay đổi tùy thuộc vào chiều cao đống cát và khả năng thoát nước của nền bãi.
Đối với nhóm cốt liệu thô (Đá): Đá 1x2 hoặc đá 4x6 có cấu trúc đặc chắc và độ rỗng bề mặt thấp nên quá trình thoát nước diễn ra nhanh hơn cát rất nhiều. Thông thường, bề mặt đá sẽ ráo nước hoàn toàn và độ ẩm lưu bãi sau 1 ngày chỉ còn duy trì ở mức 0.5% - 2%. Lúc này, lượng nước còn lại chủ yếu là nước thấm sâu trong các mao quản của đá, không gây biến động đột ngột cho quá trình trộn.

Độ ẩm lưu bãi sau 1 ngày là bao nhiêu?
2. Tại sao phải chờ 1 ngày? Tác động kỹ thuật đến chất lượng bê tông như thế nào?
Trong sản xuất vật liệu, chờ 24 giờ là bước kỹ thuật bắt buộc để ổn định độ ẩm cốt liệu. Bỏ qua giai đoạn này sẽ làm sai lệch hàm lượng nước, ảnh hưởng trực tiếp đến chất lượng sản phẩm cuối cùng.
2.1. Kiểm soát biến động độ sụt
Việc sử dụng cốt liệu mới rửa có độ ẩm trên 10% sẽ khiến nước tự do liên tục tách ra, làm thay đổi tỷ lệ W/C và gây khó kiểm soát độ sụt khi thi công. Chờ độ ẩm lưu bãi sau 1 ngày giúp vật liệu đạt trạng thái ổn định, triệt tiêu tình trạng lớp trên khô lớp dưới ướt. Điều này đảm bảo tính đồng nhất cho hỗn hợp và giúp việc điều chỉnh cấp phối tại trạm trộn chính xác hơn.

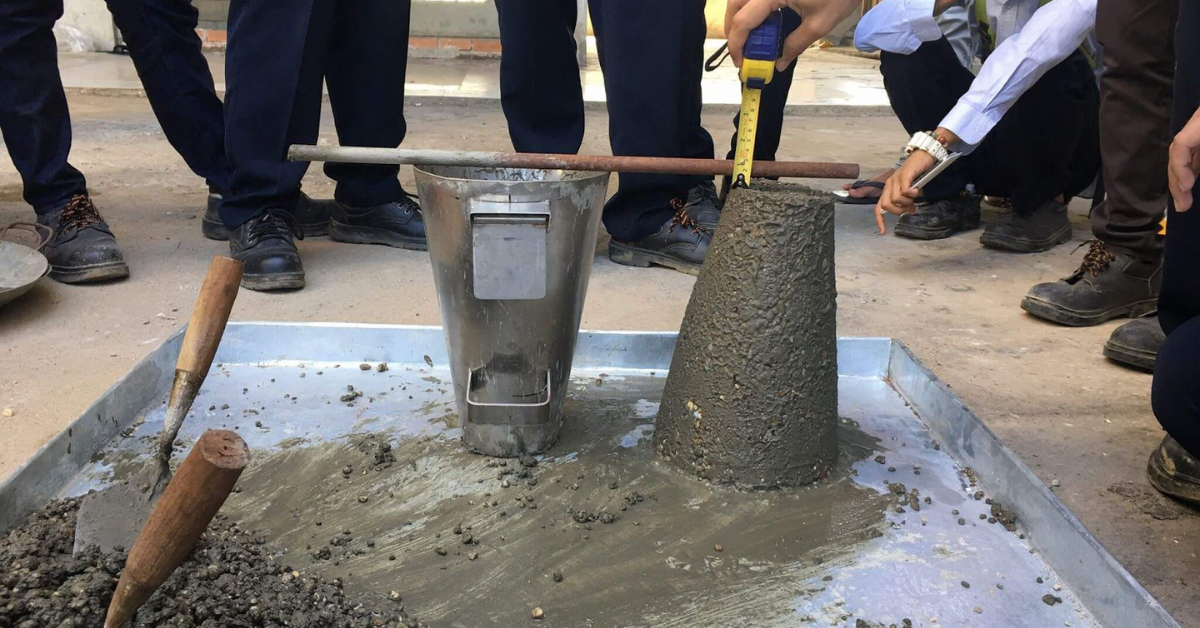

Kiểm soát biến động độ sụt
2.2. Hiện tượng phân tầng độ ẩm trong đống cốt liệu
Sau 24 giờ, dưới tác động của trọng lực và bay hơi, cốt liệu phân thành 3 vùng độ ẩm khác nhau. Nắm rõ sự phân tầng này giúp kỹ sư QC lấy mẫu thí nghiệm chính xác theo TCVN 7572-1:2006.
Vùng đỉnh: Đây là khu vực tiếp xúc trực tiếp với không khí nên có tốc độ bay hơi nhanh nhất, độ ẩm lưu bãi sau 1 ngày ở vùng này thường thấp, chỉ dưới 3%.
Vùng giữa: Khu vực này ít bị ảnh hưởng bởi nhiệt độ môi trường và cũng không bị đọng nước từ phía trên dồn xuống. Độ ẩm tại đây duy trì ổn định nhất, trung bình khoảng 4-5%, là vị trí lý tưởng nhất để lấy mẫu đại diện cho toàn bộ lô hàng.
Vùng đáy: Là nơi nước từ toàn bộ đống vật liệu dồn xuống theo trọng lực, khiến khu vực này luôn ẩm ướt, độ ẩm có thể vượt mức 8%.

Hiện tượng phân tầng độ ẩm trong đống cốt liệu
3. Quy trình kiểm soát độ ẩm cốt liệu chuẩn ISO tại bãi (Theo TCVN)
Để duy trì chất lượng đầu ra ổn định, quy trình quản lý bãi chứa tại BMT Material luôn tuân thủ nghiêm ngặt các tiêu chuẩn hiện hành, đảm bảo cốt liệu đạt thông số kỹ thuật tối ưu trước khi nạp vào dây chuyền sản xuất.
3.1. Phương pháp xác định độ ẩm theo TCVN 7572-7:2006
Việc xác định độ ẩm lưu bãi sau 1 ngày dựa trên nguyên tắc sấy khô mẫu đến khối lượng không đổi. Tại các dự án trọng điểm như cao tốc hoặc sân bay, tần suất kiểm tra phải được thực hiện định kỳ vào đầu mỗi ca làm việc hoặc ngay sau khi có mưa.
Về quy cách lấy mẫu, nhân viên kỹ thuật tuyệt đối không lấy mẫu ở lớp bề mặt (trong khoảng 0-20cm) vì đây là vị trí chịu ảnh hưởng trực tiếp từ điều kiện nắng mưa, không đại diện cho toàn bộ lô vật liệu. Thay vào đó, cần phải đào sâu vào thân đống hoặc lấy mẫu trực tiếp trên băng tải sau khi đã gạt bỏ lớp cốt liệu đầu tiên. Việc lấy mẫu đúng vị trí sẽ giúp số liệu độ ẩm lưu bãi sau 1 ngày phản ánh chính xác tình trạng thực tế của vật liệu trong kho.

Phương pháp xác định độ ẩm theo TCVN 7572-7:2006
3.2. Kỹ thuật quản lý bãi chứa để tối ưu thoát nước
Hiệu quả thoát nước phụ thuộc rất lớn vào hạ tầng bãi chứa. Nền bãi phải được thiết kế có độ dốc từ 3% - 5% hướng về phía rãnh thoát để nước tách ra từ cốt liệu chảy đi dễ dàng, tránh tình trạng thẩm thấu ngược vào đống vật liệu.
Bên cạnh đó, kỹ thuật quản lý lớp đệm cũng đóng vai trò quan trọng. Kỹ sư cần duy trì một lớp cốt liệu đáy dày khoảng 30-50cm không xúc đi. Lớp đệm này có tác dụng ngăn chặn sự nhiễm bẩn từ nền đất và đóng vai trò như một bộ lọc chứa lượng nước lắng xuống, giúp độ ẩm lưu bãi sau 1 ngày của các lớp phía trên luôn giữ được mức ổn định cao nhất.
4. Giải pháp của BMT Material: Cung ứng nguồn cốt liệu ổn định cho dự án lớn
Tại BMT Material, chúng tôi hiểu rằng "Chờ đợi là chất lượng". Với hệ thống kho bãi quy mô lớn tại khu vực TP.HCM và các tỉnh lân cận, BMT cam kết quy trình lưu kho nghiêm ngặt:
4.1. Hệ thống hạ tầng và quy trình vận hành khoa học
Chúng tôi đầu tư hệ thống kho bãi có mái che cho các loại vật liệu đặc thù như cát nghiền. Điều này giúp giảm thiểu tối đa tác động của những cơn mưa lớn đột ngột, giữ cho độ ẩm lưu bãi sau 1 ngày không bị biến động quá mức cho phép.
Đặc biệt, BMT áp dụng triệt để nguyên tắc "First-In, First-Out" (FIFO) trong quản lý kho. Quy trình này đảm bảo mọi lô cốt liệu xuất đi đều có đủ thời gian lưu bãi cần thiết để ổn định hóa lý. Chúng tôi tuyệt đối không xuất hàng vừa sản xuất còn đang ở trạng thái "nóng" hoặc bão hòa nước cho các mẻ đổ bê tông trọng điểm. Việc duy trì ổn định độ ẩm lưu bãi sau 1 ngày giúp các đối tác hoàn toàn yên tâm khi tính toán cấp phối.

Hệ thống hạ tầng và quy trình vận hành khoa học
4.2. Minh bạch thông số kỹ thuật
Mọi lô hàng trước khi rời bãi đều được kiểm soát và cung cấp báo cáo thí nghiệm độ ẩm định kỳ. Sự minh bạch về số liệu giúp bên nhận hàng chủ động điều chỉnh quy trình sản xuất ngay tại trạm trộn mà không mất thời gian chờ thử nghiệm lại. BMT Material cam kết đồng hành cùng các đơn vị thi công thông qua những chỉ số độ ẩm lưu bãi sau 1 ngày thực tế và chính xác nhất, từ đó tối ưu hóa chi phí và đảm bảo tiến độ công trình.

Minh bạch thông số kỹ thuật
5. Câu hỏi thường gặp về độ ẩm cốt liệu (FAQ)
Trong quá trình cung ứng và sản xuất bê tông, BMT Material thường xuyên nhận được các thắc mắc về kỹ thuật xử lý vật liệu. Dưới đây là những giải đáp cụ thể dựa trên kinh nghiệm thực tế tại bãi chứa.
5.1. Nếu trời mưa to, độ ẩm cát sau 1 ngày có về mức chuẩn không?
Câu trả lời là không. Trong điều kiện mưa lớn kéo dài, nước mưa sẽ thấm sâu và giữ lại trong các lỗ rỗng giữa các hạt cát. Khi đó, thời gian cần thiết để độ ẩm lưu bãi sau 1 ngày quay về mức ổn định có thể phải kéo dài từ 2 đến 3 ngày tùy vào cường độ nắng và độ thoáng của bãi chứa. Trong trường hợp cần sản xuất gấp, đơn vị vận hành bắt buộc phải có phương án che chắn đống vật liệu hoặc tiến hành đo đạc lại để điều chỉnh công thức cấp phối ngay tại trạm trộn nhằm bù trừ lượng nước dư thừa.
5.2. Độ ẩm cát nghiền nhân tạo có khác cát tự nhiên không?
Có sự khác biệt rõ rệt giữa hai loại vật liệu này. Cát nghiền nhân tạo thường chứa hàm lượng bột đá (fines) cao hơn so với cát tự nhiên. Chính lượng bột mịn này làm tăng tổng diện tích bề mặt và khả năng giữ nước, khiến nước khó thoát ra ngoài hơn. Do đó, thông số độ ẩm lưu bãi sau 1 ngày của cát nghiền thường cao hơn và ổn định chậm hơn đôi chút. Kỹ sư cần lưu ý đặc tính này để tính toán thời gian tập kết bãi dài hơn so với cát tự nhiên nếu muốn đạt được độ ẩm mục tiêu.
5.3. Có nên tưới nước làm ẩm đá trước khi trộn không?
Việc này là cần thiết trong trường hợp thời tiết nắng nóng gay gắt khiến đá quá khô, đặc biệt là các loại đá có độ hút nước cao như đá vôi xốp. Mục đích của việc tưới nước là đưa cốt liệu về trạng thái "bão hòa khô bề mặt" (SSD). Nếu đá quá khô, chúng sẽ hút ngược nước từ hồ dầu xi măng khi trộn, làm giảm tính công tác và ảnh hưởng đến cường độ bê tông. Tuy nhiên, sau khi tưới, bạn vẫn cần kiểm tra lại độ ẩm lưu bãi sau 1 ngày để chắc chắn rằng không có nước tự do đọng trên bề mặt đá trước khi đưa vào thùng trộn.
Tóm lại, việc kiểm soát chặt chẽ độ ẩm lưu bãi sau 1 ngày không chỉ là yêu cầu kỹ thuật mà còn là yếu tố then chốt để tối ưu hóa chi phí sản xuất và đảm bảo chất lượng công trình bền vững. Đừng để những biến số về độ ẩm làm ảnh hưởng đến uy tín dự án của bạn. Hãy liên hệ ngay với BMT Material để được tư vấn chi tiết về nguồn cung cốt liệu đạt chuẩn và các giải pháp kỹ thuật bãi lưu tối ưu nhất.
Công ty Cổ phần Sản xuất và Kinh doanh Vật liệu Xây dựng BMT là nhà cung cấp cốt liệu xây dựng (đá dăm, cát nghiền, đá mi) chuyên nghiệp, hoạt động theo mô hình B2B, tập trung cung ứng số lượng lớn cho các dự án hạ tầng trọng điểm quốc gia như cao tốc, sân bay và hầm.
Fanpage: https://www.facebook.com/BMTVLXD
Website: https://www.bmt-material.vn/
Số điện thoại: 028 3636 8772
Địa chỉ: Số 19 đường 30, phường An Khánh, Thành phố Hồ Chí Minh
